12 Январь 2023

Начата подготовительная работа для запуска 2 этапа подкомпонента 1А ППМС CASA-1000

В рамках реализации подкомпонента 1А ППМС CASA -1000 «Поддержка улучшения электроснабжения в пределах целевых населенных пунктов/сел» завершается 1 этап   строительно –ремонтных работ по модернизации существующих сетей для 52 сел Ошской, Джалал-Абадской, Баткенской областей, так:

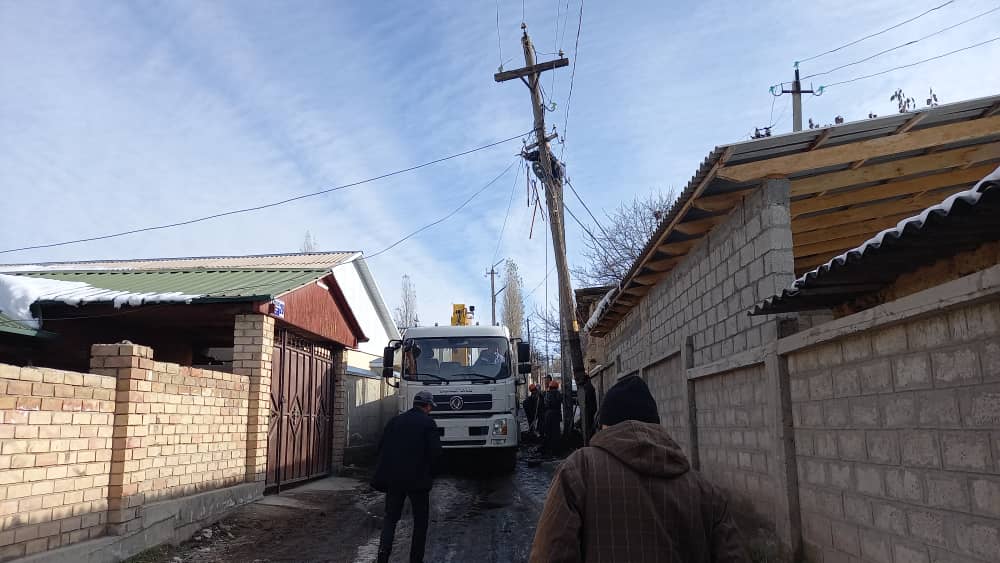

- Ошское ПЭС завершило запланированный объем работ до 31 декабря 2022года, за исключением протягивания электрических проводов в 1 целевом селе;

- Джалал-Абадское ПЭС завершило запланированный объем работ к 15 ноября 2022г.;

- Баткенским ПЭС к отчетному периоду установлены опоры СВ-110 в количестве 748 шт. (78% от плана), опоры СВ-95 – 1871 шт. (58%), установлены 13 трансформаторов (62%).

Также завершены работы по строительству и установке уличного освещения для 2 запланированных сел Баткенской области.

Относительно работ по расширению сельских сетей для 22 целевых сел   по 2 этапу инвестиций ППМС CASA-1000 проведены закупки проводов, металлических деталей и опор, за исключением трансформаторов, оборудование доставлено в Джалал-Абадское ПЭС.

Начата подготовительная работа для запуска 2 этапа Подкомпонента 1А по реконструкции и расширению электрических сетей в пределах целевых сел ППМС.

Напомним, что цель ППМС CASA -1000- вовлечение сообществ в развитие социальной и экономической инфраструктуры в целях улучшения услуг, средств к существованию и их включение в целевых областях, расположенных вблизи линии электропередачи CASA-1000, проект охватывает 77 сел Джалал-Абадской, Ошской, Баткенской областей, входящих в коридор воздействия ЛЭП
